Phòng chống mưa lũ cho công trình 500kV Lào Cai-Vĩnh Yên

NDO - Những ngày gần cuối tháng 5, các địa phương thuộc dự án Đường dây 500kV Lào Cai-Vĩnh Yên có mưa liên tục, gây bất lợi cho công tác thi công, ảnh hưởng lớn đến tiến độ. Vì vậy, để đẩy nhanh tiến độ giai đoạn tới, các nhà thầu hiện đang tập trung nhân lực để đúc móng, dựng cột và chuẩn bị tiếp nhận phụ kiện dây dẫn.
0:00 / 0:00
0:00

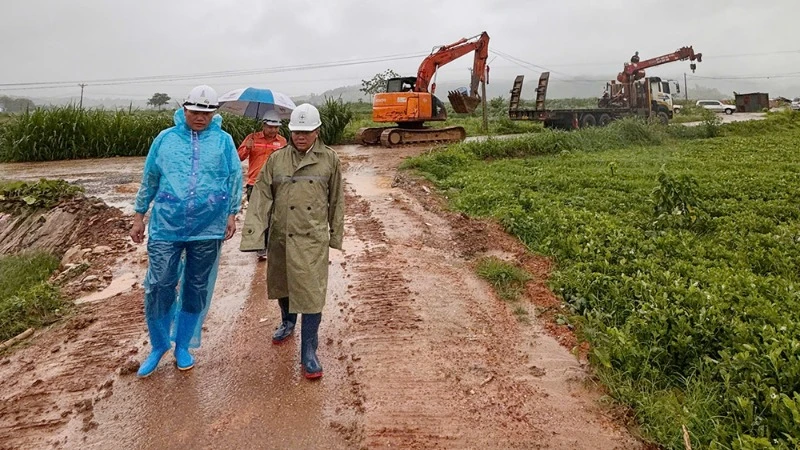

Lãnh đạo EVN kiểm tra công tác phòng, chống mưa lũ tại công trường đường dây 500kV Lào Cai-Vĩnh Yên, sáng 23/5.
Lãnh đạo EVN kiểm tra công tác phòng, chống mưa lũ tại công trường đường dây 500kV Lào Cai-Vĩnh Yên, sáng 23/5.

Theo Trung tâm Dự báo khí tượng thủy văn quốc gia, từ đêm 22/5 đến nay, khu vực Bắc Bộ và Bắc Trung Bộ bước vào một đợt mưa lớn diện rộng. Đặc biệt tại các tỉnh miền núi phía bắc, từ 1 giờ đến 7 giờ sáng 23/5, đã có mưa vừa, mưa to, có nơi mưa rất to như: Phong Hải 122mm (Lào Cai); An Lạc 131,8mm (Yên Bái);...

Mô hình độ ẩm đất cho thấy một số khu vực thuộc các tỉnh trên đã gần bão hòa (trên 85%) hoặc đạt trạng thái bão hòa.

Cơ quan khí tượng cảnh báo, nguy cơ xảy ra lũ quét trên các sông, suối nhỏ, sạt lở đất trên sườn dốc tăng cao. Các địa phương như Lào Cai, Yên Bái, Lai Châu, Sơn La, Tuyên Quang, Lạng Sơn… cần đặc biệt lưu ý. Đây là những vùng dễ xảy ra hiện tượng sạt lở đất, lũ quét, nhất là ở những khu vực địa hình dốc, nơi có dân cư sinh sống gần các sườn núi hay ven suối.

Theo ông Đỗ Quang Khải, Phó Giám đốc Ban Quản lý dự án điện 1 (EVNPMB1) kiêm Giám đốc Ban điều hành Dự án Đường dây 500kV Lào Cai-Vĩnh Yên: Từ ngày 23-24/5/2025, trên địa bàn các tỉnh Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc nơi tuyến đường dây của Dự án đường dây 500kV Lào Cai-Vĩnh Yên đi qua đã xảy ra mưa lớn trên diện rộng, gây sạt lở đất xuống hố móng, nước ngập hố móng, đường trơn trượt không thể vận chuyển vật liệu, thiết bị lên vị trí thi công, ảnh hưởng tiến độ thi công của dự án.

Trong quá trình mưa lũ, Lãnh đạo Tập đoàn Điện lực Việt Nam và Ban Quản lý dự án Điện 1 đã đi kiểm tra hiện trường để chỉ đạo các nhà thầu bơm nước, xúc đất đá sạt lở xuống hố móng, san gạt, đổ cấp phối đá dăm trên đường trơn trượt,... để có thể thi công trở lại sớm nhất có thể.

Phòng chống mưa lũ cho công trình 500kV Lào Cai-Vĩnh Yên ảnh 1

Vị trí cột 416 tại địa phận huyện Lập Thạch, tỉnh Vĩnh Phúc.

Ngoài ra, sau khi kiểm tra hiện trường trong điều kiện mưa to, địa hình phức tạp và đường công vụ lầy lội, Lãnh đạo Tập đoàn Điện lực Việt Nam (EVN) chỉ đạo gia cố chắc chắn các tuyến đường công vụ, bảo đảm an toàn cho người và phương tiện thi công; tăng cường công tác quản lý, bảo quản vật tư thiết bị, tránh thất thoát hoặc hư hại do mưa lũ.

Trong mọi tình huống, việc bảo đảm an toàn phải được đặt lên hàng đầu, nhất là công tác phòng chống sét, giông lốc và lũ cuốn. Bên cạnh đó, các lán trại phục vụ ăn ở cho công nhân cần được bố trí ở vị trí an toàn, không nằm trong khu vực có nguy cơ sạt lở, ngập lụt.

Phòng chống mưa lũ cho công trình 500kV Lào Cai-Vĩnh Yên ảnh 2

Vị trí cột 425 thuộc huyện Tam Đảo, tỉnh Vĩnh Phúc.

Đồng thời, EVNPMB1 và nhà thầu chủ động tăng cường nhân lực, bố trí lực lượng sẵn sàng thi công ngay khi thời tiết cho phép. Việc vận chuyển vật tư, thiết bị cần tranh thủ khi thời tiết tạnh ráo, bám sát diễn biến thời tiết để triển khai các công việc phụ trợ phù hợp ngay tại hiện trường.

Lãnh đạo EVN nhấn mạnh tinh thần chủ động, linh hoạt trong điều hành thi công là yếu tố then chốt để giữ vững tiến độ, đồng thời bảo đảm tuyệt đối an toàn cho con người và thiết bị trong điều kiện thời tiết bất lợi.

Với kinh nghiệm đã triển khai các dự án truyền tải, các dự án xây dựng trước đó, các nhà thầu cũng đã tranh thủ vận chuyển các vật tư, thiết bị lên gần vị trí cột đang thi công trong những ngày nắng ráo. Những ngày thời tiết thuận lợi, lực lượng lao động, vật tư cũng được huy động thêm lên công trường để gia tăng tiến độ trước mùa mưa.

Dự án đường dây 500kV Lào Cai-Vĩnh Yên là công trình năng lượng trọng điểm quốc gia, đi qua địa bàn 4 tỉnh Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc.

Dự án có tổng mức đầu tư hơn 7.400 tỷ đồng. Chủ đầu tư là Tập đoàn Điện lực Việt Nam, Ban Quản lý dự án Điện 1 trực tiếp quản lý triển khai dự án.

Tính đến thời điểm hiện tại, các nhà thầu đã triển khai đồng loạt việc mở đường tạm, thi công hố móng và bắt đầu dựng cột tại một số vị trí. Mục tiêu trong đầu tháng 6 phải hoàn thành công tác hố móng, khẩn trương triển khai các công đoạn tiếp theo để bảo đảm hoàn thành công trình trước 31/8/2025.
