Đẩy nhanh tiến độ dự án Thủy điện tích năng Bác Ái

NDO - Dự án Thủy điện tích năng Bác Ái do Tập đoàn Điện lực Việt Nam làm chủ đầu tư, có tổng vốn hơn 21.000 tỷ đồng, quy mô công suất 1.200MW (gồm 4 tổ máy, mỗi tổ công suất 300MW). Theo kế hoạch, tổ máy số 1 sẽ phát điện vào cuối năm 2029 và toàn bộ dự án hoàn thành trong năm 2030.
0:00 / 0:00
0:00

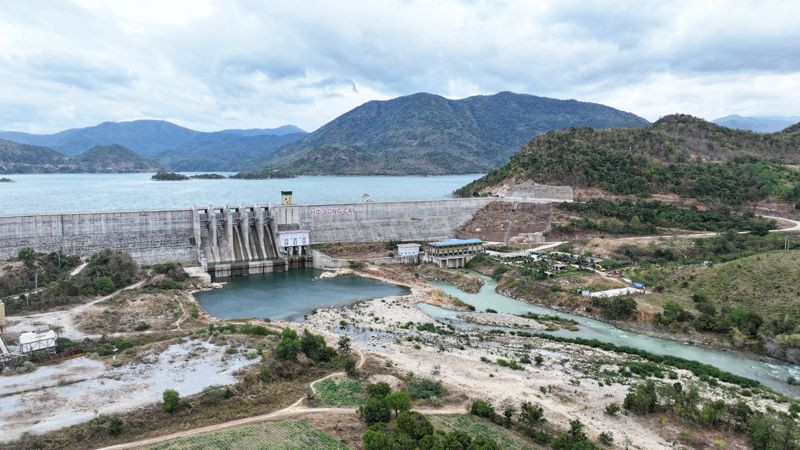

Dự án Thủy điện tích năng Bác Ái, huyện Bác Ái (Ninh Thuận) giai đoạn 1 khởi công vào tháng 1/2020, hoàn thành vào tháng 3/2021, đồng bộ với tiến độ tích nước hồ Sông Cái của dự án hệ thống thủy lợi Tân Mỹ, dự kiến phát điện tổ máy số 1 vào tháng 12/2029.
Dự án Thủy điện tích năng Bác Ái, huyện Bác Ái (Ninh Thuận) giai đoạn 1 khởi công vào tháng 1/2020, hoàn thành vào tháng 3/2021, đồng bộ với tiến độ tích nước hồ Sông Cái của dự án hệ thống thủy lợi Tân Mỹ, dự kiến phát điện tổ máy số 1 vào tháng 12/2029.

Dự án được Thủ tướng Chính phủ phê duyệt trong Quy hoạch phát triển điện lực quốc gia giai đoạn 2021-2030, tầm nhìn đến năm 2050.

Công trình được triển khai theo 2 giai đoạn: giai đoạn 1 khởi công từ tháng 1/2020 và hoàn thành vào tháng 3/2021; giai đoạn 2 khởi công vào tháng 2/2025.

Tuy nhiên, theo Ban Quản lý Dự án điện 3 (đơn vị quản lý và điều hành thi công), việc triển khai giai đoạn 2 đang gặp nhiều vướng mắc, nhất là công tác giải phóng mặt bằng.

Cụ thể, trong số 69 trường hợp bị thu hồi đất, đến nay đã có 37 hộ gia đình, cá nhân và 3 tổ chức hoàn tất các thủ tục bồi thường, hỗ trợ. Còn lại 29 hộ với diện tích hơn 237.000m² chưa được ban hành quyết định thu hồi do phần lớn không đủ điều kiện bồi thường theo quy định.

Khó khăn cũng đến từ việc địa phương chưa phê duyệt hệ số giá đất và giá sản phẩm cây trồng, gây chậm trễ trong việc lập và phê duyệt phương án bồi thường.

Ban Quản lý Dự án điện 3 kiến nghị, Ủy ban nhân dân tỉnh Ninh Thuận sớm ban hành các chính sách hỗ trợ phù hợp cho các trường hợp chưa đủ điều kiện bồi thường, đồng thời khẩn trương xác định giá đất và giá cây trồng làm cơ sở tính toán kinh phí bồi thường, hỗ trợ.

Ngày 28/5, Đoàn công tác của Ủy ban nhân dân tỉnh Ninh Thuận, do Phó Chủ tịch Trịnh Minh Hoàng dẫn đầu, đã kiểm tra thực địa và làm việc với các bên liên quan.

Qua kiểm tra, lãnh đạo tỉnh ghi nhận huyện Bác Ái vẫn chưa phê duyệt hệ số giá đất và giá cây trồng để thực hiện công tác bồi thường cho các hộ dân. Trung tâm Phát triển quỹ đất huyện cũng chưa hoàn tất phương án hỗ trợ cho 29 hộ dân, trong đó có nhiều hộ là đồng bào dân tộc Raglai, hộ nghèo và hộ có đất chồng lấn với đất đã cấp giấy chứng nhận quyền sử dụng cho tổ chức khác.

Giải trình với đoàn công tác, Phó Chủ tịch Ủy ban nhân dân huyện Bác Ái Ngô Thanh Lâm cho biết, phần đất của một số hộ dân nằm trong quy hoạch 3 loại rừng, thuộc lâm phần do các đơn vị khác quản lý, nên cần có hướng dẫn cụ thể để xử lý hỗ trợ theo đúng quy định.

Đáng chú ý, Cơ quan Phát triển Pháp (AFD) – đơn vị tài trợ vốn vay cho dự án – cũng đã có văn bản đề nghị tỉnh Ninh Thuận xem xét chính sách hỗ trợ hợp lý cho các hộ dân chưa được bồi thường, nhằm tạo sự đồng thuận và bảo đảm tiến độ dự án.

Phó Chủ tịch Ủy ban nhân dân tỉnh Trịnh Minh Hoàng yêu cầu, Sở Nông nghiệp và Phát triển nông thôn, Sở Tài nguyên và Môi trường phối hợp rà soát phần đất liên quan đến quy hoạch 3 loại rừng, khảo sát, xây dựng đơn giá cho các loại cây trồng chưa có trong bảng giá hiện hành để làm cơ sở thẩm định, phê duyệt bồi thường. Đồng thời, nghiên cứu chính sách hỗ trợ chuyển đổi nghề cho người dân bị ảnh hưởng bởi thu hồi đất.

Phó Chủ tịch tỉnh nhấn mạnh, các sở ngành và địa phương cần phối hợp chặt chẽ, nắm chắc quy định, tăng cường tuyên truyền, vận động người dân đồng thuận bàn giao mặt bằng.

Đẩy nhanh tiến độ dự án Thủy điện tích năng Bác Ái ảnh 2

Đại diện Ban Quản lý dự án điện 3 (đơn vị tổ chức quản lý và thi công dự án) báo cáo những vướng mắc trong công tác giải phóng mặt bằng đang gây khó khăn cho việc thi công giai đoạn 2 của dự án.

Với những trường hợp không đủ điều kiện bồi thường, cần xem xét hỗ trợ một phần kinh phí để người dân sớm giao đất. Riêng các trường hợp đất rẫy chồng lấn với đất đã cấp cho Công ty TNHH MTV Lâm nghiệp Tân Tiến quản lý, cần vận động, hỗ trợ phù hợp để bảo đảm hài hòa lợi ích.

Về công tác tận thu lâm sản, lãnh đạo tỉnh chỉ đạo thuê đơn vị tư vấn đủ năng lực tổ chức đấu giá và giám sát chặt chẽ, không để xảy ra tình trạng phá rừng. Các nhà thầu cần tranh thủ điều kiện thời tiết thuận lợi, đẩy nhanh thi công trước mùa mưa lũ, góp phần đưa dự án về đích đúng tiến độ, phát huy hiệu quả đầu tư và thúc đẩy phát triển kinh tế-xã hội địa phương.
