Gói thầu số 1, Dự án đường dây 500kV Lào Cai-Vĩnh Yên gồm 51 vị trí cột, từ VT1 đến VT52, đi qua địa bàn các huyện Bảo Yên, Bảo Thắng tỉnh Lào Cai, do liên danh Công ty cổ phần Xây lắp và Dịch vụ Sông Đà; Công ty cổ phần Tập đoàn PC1; Công ty trách nhiệm hữu hạn Chế tạo cột thép Đông Anh thực hiện.
Các vị trí trải dài qua các khu vực đồi dốc, đường hẹp, nhiều vị trí không thể tiếp cận bằng xe cơ giới. Cùng với đó, thời tiết năm nay diễn biến thất thường, mùa mưa đến sớm, ảnh hưởng đến công tác vận chuyển vật tư, thiết bị.

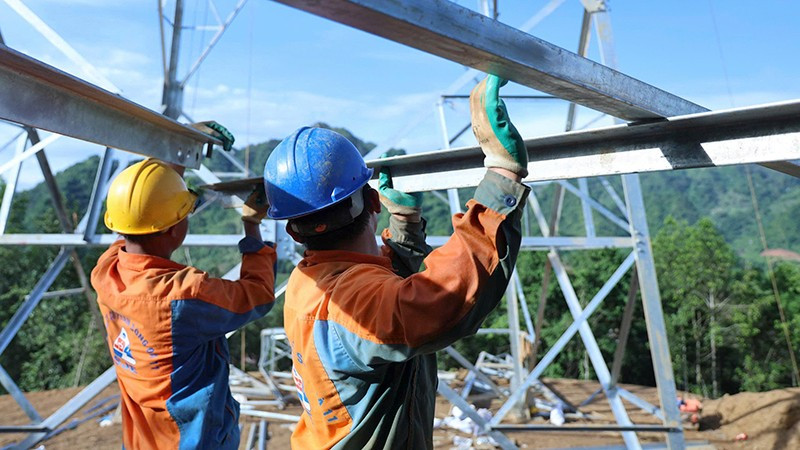

Để bảo đảm tiến độ thi công theo yêu cầu, liên danh nhà thầu đã chủ động xây dựng phương án thi công đa lớp, tổ chức các mũi thi công độc lập khác nhau. Công nhân được bố trí ăn nghỉ ngay gần công trường, rút ngắn tối đa thời gian di chuyển.

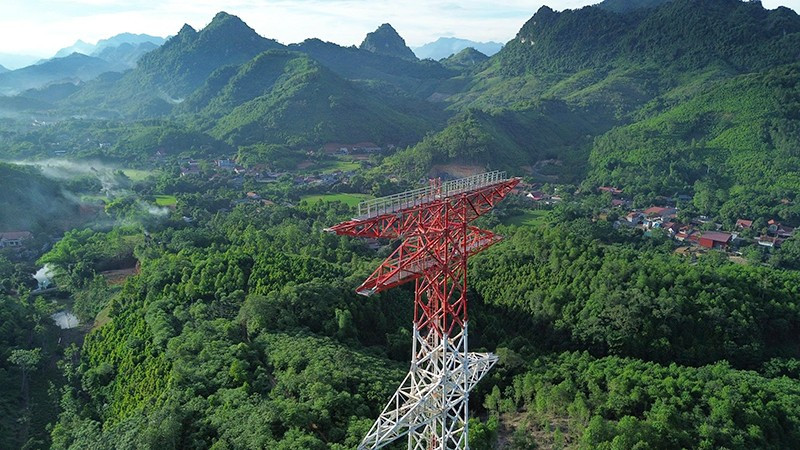

Không chỉ đi đầu trong công tác thi công hố móng, gói thầu số 1 cũng là nơi dựng những cột đầu tiên trên công trường toàn tuyến đường dây 500kV Lào Cai-Vĩnh Yên tại các vị trí VT42, VT28.

Lãnh đạo Ban Quản lý dự án Điện 1 cho biết, gói thầu số 1 nằm trong nhóm 10 gói thầu hỗn hợp thuộc dự án đường dây 500kV Lào Cai-Vĩnh Yên. Gói thầu này chính thức triển khai từ ngày 10/3/2025, toàn bộ công tác đào, đúc móng của gói này đã được hoàn tất sau chưa đầy 3 tháng thi công.
Với tiến độ như hiện nay, liên danh nhà thầu gói thầu số 1 sẽ có thời gian để chủ động thực hiện các bước tiếp theo là thi công dựng cột, kéo dây bảo đảm tiến độ theo kế hoạch đề ra.
