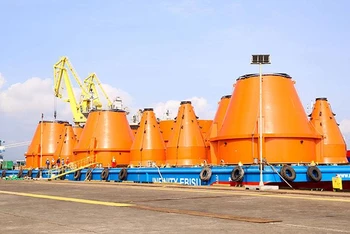

Thực hiện nhiệm vụ Thủ tướng Chính phủ, Bộ Công thương và Tập đoàn Điện lực Việt Nam (EVN) giao Tổng công ty Truyền tải điện quốc gia (EVNNPT) làm chủ đầu tư nhiều dự án như: Trạm biến áp 500 kV Vân Phong và đấu nối; đường dây 500kV Nhiệt điện Vân Phong-Nhiệt điện Vĩnh Tân; đường dây 220kV Nha Trang-Tháp Chàm; đường dây 220kV Krông Búk-Nha Trang; TBA 220kV Cam Ranh.
Theo hợp đồng BOT Nhà máy Nhiệt điện Vân Phong 1 (Khánh Hòa) đã được ký kết, dự án Đường dây 500kV Vân Phong – Vĩnh Tân có nhiệm vụ giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1 phải hoàn thành trong tháng 12/2022. Nếu dự án chậm tiến độ, mỗi ngày phía Việt Nam phải bồi thường số tiền 1 triệu USD (tương đương khoảng 23 tỷ đồng).
